Декоративный камень и кирпич Leonardo Stone клеят на прочное ровное основание при температуре от +5 до +25 °C. Клей наносят и на стену (слой 0,5–1 см), и на тыльную сторону плитки (0,5 см), начинают с углов и проемов и ведут ряды снизу вверх. Швы заполняют затиркой после высыхания кладки, а потом покрывают облицовку гидрофобизатором: в помещении не раньше чем через 12 часов, на фасаде через 5–6 суток.
Скачать инструкцию в PDF3 страницы, 0,8 МБ. Тот же текст со схемами, удобно распечатать для мастера.
Содержание
Когда можно клеить: температура и сроки
Клеевой монтаж ведут при температуре от +5 до +25 °C. Наружную облицовку фасадов, балконов и открытых террас делают только в сухую погоду.
- Новые стены перед облицовкой должны простоять не меньше шести месяцев: за это время дом дает усадку и проявляются усадочные и температурные трещины.
- Во время укладки и еще минимум трое суток после нее облицовку защищают от осадков, мороза и прямого солнца. Если работать приходится в солнечную погоду, обязательно ставят затеняющие конструкции.
- Если поверхность нагрета выше +25 °C или штукатурка пористая, сначала обработайте ее грунтовкой.
Зимой клеевой монтаж не подходит. Альтернатива: плитка Leonardo Stone для навесного вентилируемого фасада крепится к металлической подсистеме без клея и растворов, поэтому ее монтируют и осенью, и зимой. Подробно: навесной вентилируемый фасад для частного дома.
Как подготовить стену
Основание должно быть прочным, ровным, чистым и без жировых пятен. Лучший вариант: оштукатуренная стена.
| Основание | Что сделать |
|---|---|
| Штукатурка | Лучшее основание. Пористую штукатурку перед укладкой загрунтуйте. |
| Окрашенная стена | Снимите краску, простучите штукатурку и восстановите слабые места. |
| Стена с обоями | Снимите обои, смойте клейстер водой и дайте стене высохнуть. Проверьте, держит ли штукатурка нагрузку, при необходимости восстановите ее. |
| Гипсокартон, только в помещении | Подходит только влагостойкий гипсокартон. Загрунтуйте его, а после высыхания нанесите тонкий слой штукатурки, не толще 3 мм. |
| Дерево, металл, асбоцемент, пластик, стекло и другие основания, по свойствам непохожие на бетон | Вместо клеевого монтажа рекомендуется навесной вентилируемый фасад с подходящим камнем. |
| Утеплитель на фасаде | Камень клеят только по системе СФТК, на армированный штукатурный слой (см. следующий раздел). |
Укладка на утеплитель (СФТК)

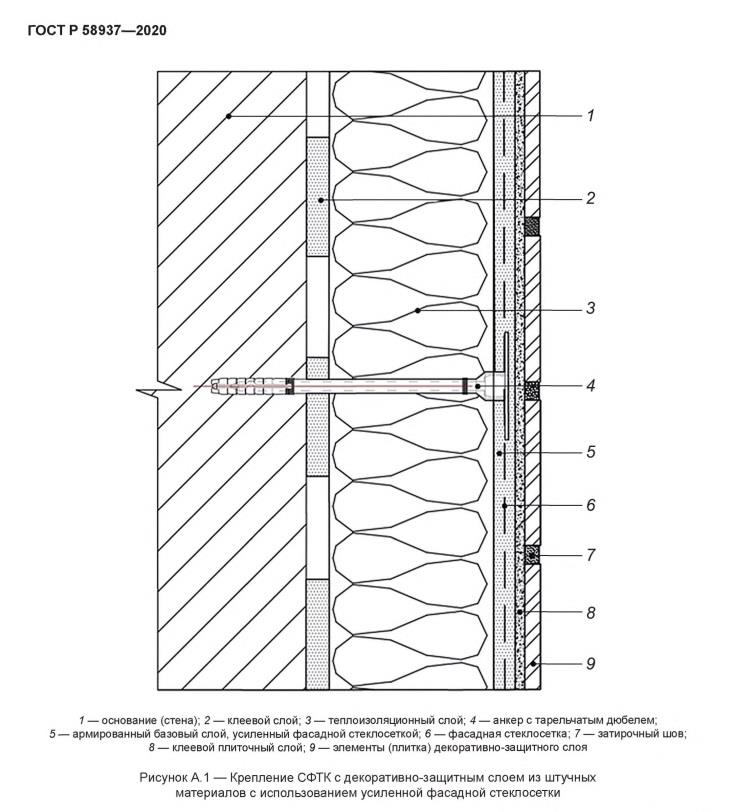

Если фасад утепляют, камень клеят не на утеплитель, а на армированный штукатурный слой поверх него. Такая система называется СФТК: система фасадная теплоизоляционная композиционная. Ниже требования из нашей инструкции. Подробно о каждом этапе: что такое СФТК, подготовка стены, стартовый профиль и утеплитель, укладка камня с утеплением.
Утеплитель
- Плиты утеплителя клеят на загрунтованную стену. Стекловату и каменную вату двойной плотности (неоднородную по толщине) использовать нельзя.
- Плиты ставят снизу вверх горизонтальными рядами с перевязкой: швы соседних рядов смещены не меньше чем на 100 мм, на углах здания зубчатая перевязка, проемы обрамляют плитами с вырезами по месту.
- Торцы плит плотно стыкуют. Зазоры больше 2 мм заполняют тем же утеплителем; клей и базовый состав в швы между плитами не кладут.
- Площадь приклейки к стене не меньше 65 %, а для минеральной ваты с волокнами перпендикулярно стене 100 %.
- Плиты дополнительно крепят пластиковыми дюбелями со стальным стержнем. Отверстие сверлят через утеплитель на 10–15 мм глубже забиваемой части дюбеля, в несущую стену дюбель входит на 50–60 мм, шляпку утапливают вровень с плитой.
- Ошибки в монтаже утеплителя, особенно в углах проемов, потом дают трещины на облицовке.
Армирующий слой
- На утеплитель наносят базовый штукатурный слой 5 мм, в него укладывают армирующую сетку, фиксируют ее дюбелями по-мокрому и закрывают слоем 1,5–2 мм. Общая толщина армирующего слоя от 5 до 8 мм.
- Стеклосетка лежит в наружной половине слоя, на глубине 1,5–2 мм от поверхности, и полностью утоплена в штукатурку: ее рисунок не должен просматриваться. Ячейка не больше 5 × 5 мм (ГОСТ Р 55225-2017). Металлические сетки использовать нельзя.
- Основную сетку кладут вертикально с нахлестом не меньше 10 см. На наружных углах и откосах ставят угловую сетку, а концы основной сетки клеят поверх нее.
- В углах окон и дверей под углом 45° кладут диагональные отрезки сетки размером не меньше 250 × 320 мм. Без них в углах проемов появляются трещины.
- Если сетку закрепили прямо на утеплителе, а не утопили в штукатурный слой, на облицовке вероятны вертикальные и паутинные трещины.
Тарельчатые дюбели
- Тарельчатые дюбели ставят через армирующий слой поверх сетки: не меньше 5 штук на 1 м², не ближе 5 см от края плит и по их центру.
- Диаметр пластиковой части не меньше 8 мм, тарелки не меньше 60 мм. От оси дюбеля до угла здания или края проема не меньше 100 мм. Распорный стальной элемент забивают или вкручивают так, чтобы не повредить дюбель.
Камень
Камень клеят на полностью затвердевший базовый штукатурный слой специальным клеем. Для ригеля нужен клей класса не ниже C2 TE S1 по ГОСТ Р 56387.
Как подготовить камень
- Перемешайте камень из разных коробок. Сначала выложите на полу небольшой фрагмент кладки, чередуя плитки разных оттенков и рисунков, а потом переносите этот рисунок на стену. Так на облицовке не будет цветовых и фактурных пятен.
- В производстве используется природное сырье, а окрашивают камень вручную, поэтому цвет может немного отличаться от выставочных образцов и от партии к партии, в пределах полутона.
- Режут камень болгаркой с алмазным диском. Тонкую бетонную кромку на торцах стачивают болгаркой или скусывают кусачками, чтобы край был ровным.
- Проверьте тыльную сторону: если на ней есть «цементное молочко» (тонкий пенистый слой около 0,5 мм), снимите его жесткой металлической щеткой.
- Плитку, которая раскололась при перевозке и разгрузке, пустите на подрезку.
Декоративный камень не штампуют и не калибруют, как кафельную плитку: каждая плитка сделана вручную.
Как клеить декоративный камень: по шагам
- Разметьте стену уровнем, удобнее лазерным.

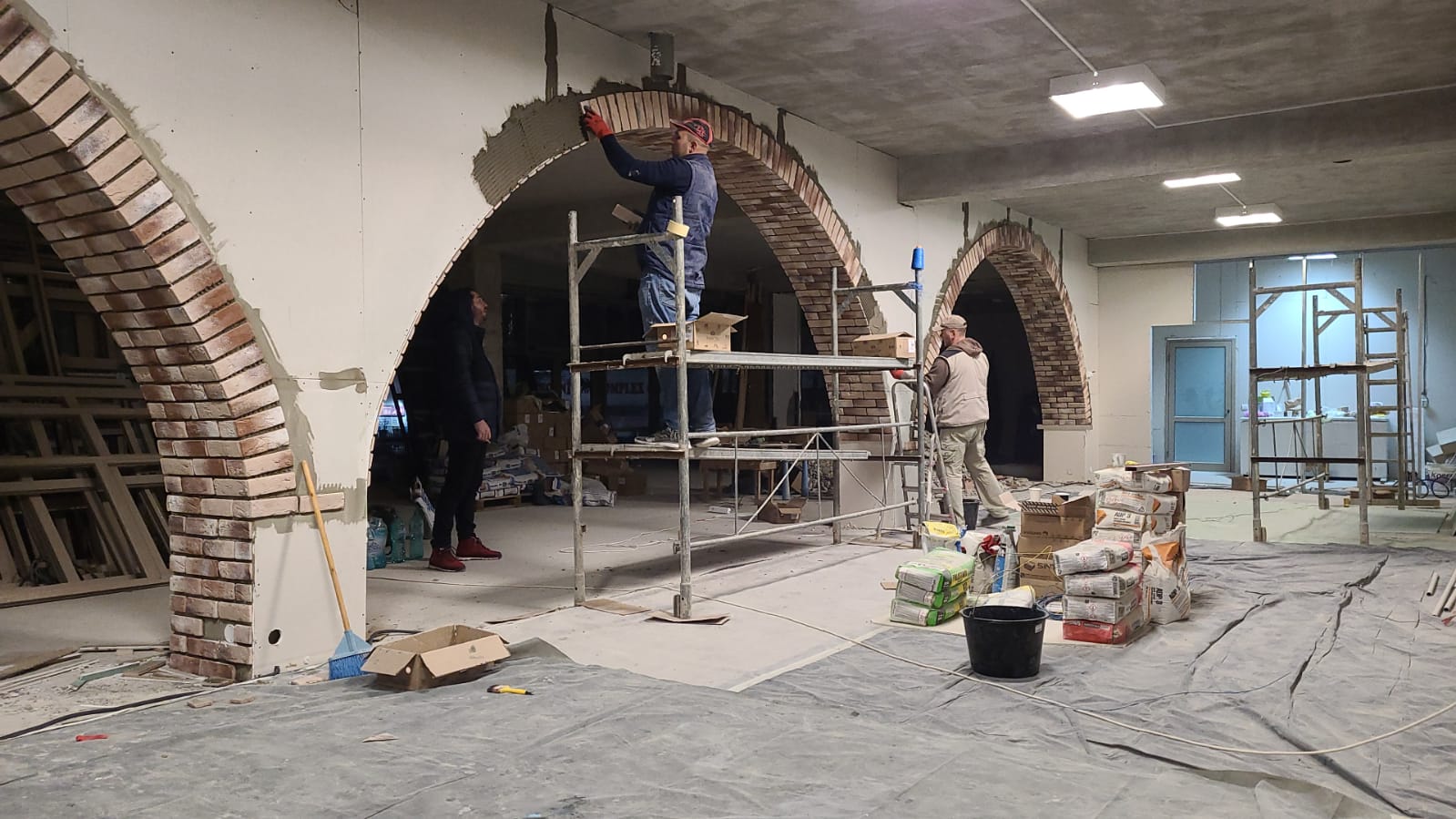

- Начните с проемов и наружных углов: для них удобнее готовые угловые элементы. Каждый ряд начинайте от угла, чередуя короткую и длинную сторону углового элемента.
- Кладите снизу вверх: так кладка сохнет равномернее (вверху теплее, и клей там сохнет быстрее).

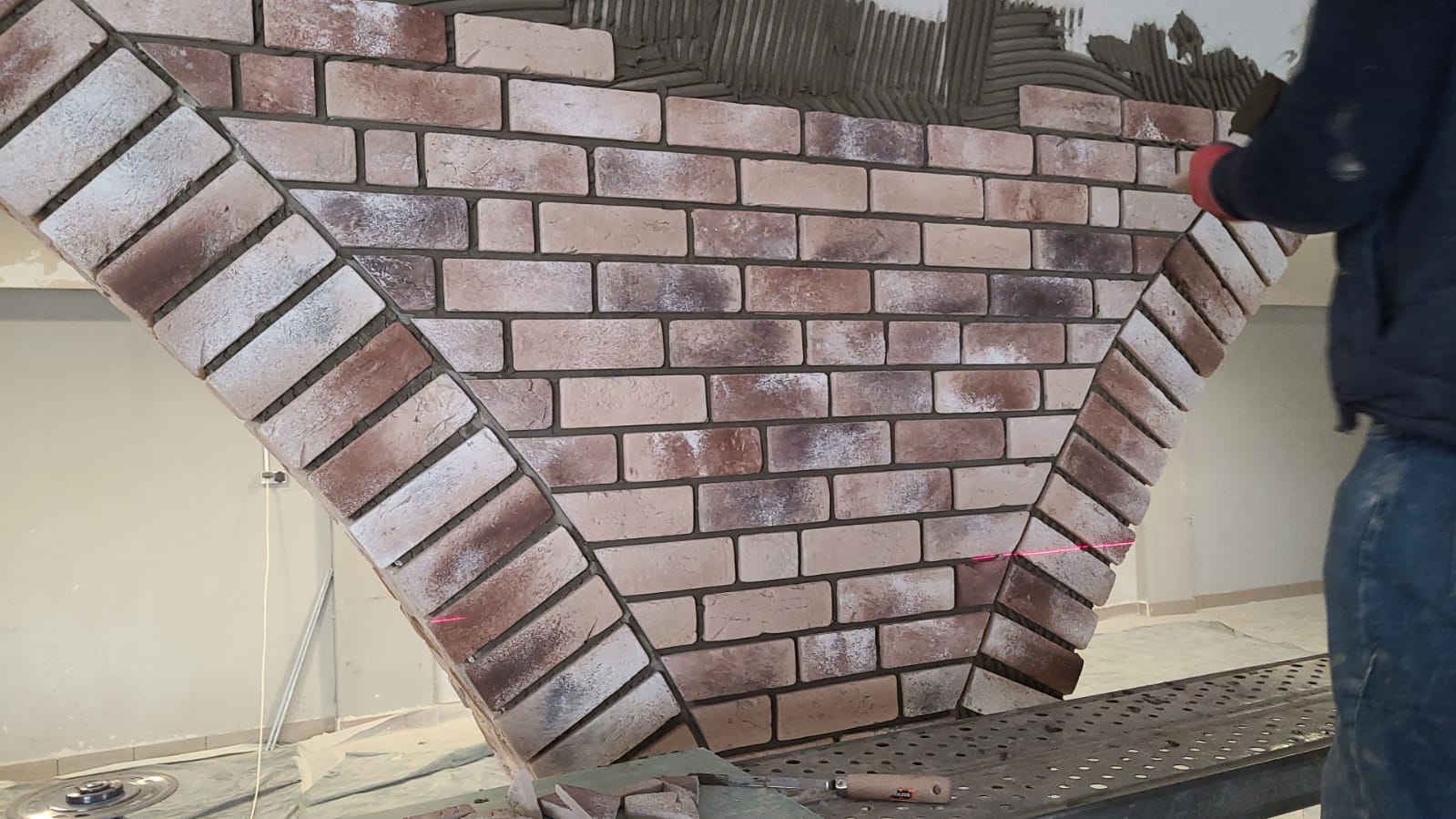

- Нанесите на стену клей слоем около 0,5–1 см гребенчатым шпателем, вертикальными мазками. Чем крупнее и тяжелее камень, тем крупнее зуб шпателя.
- Нанесите клей слоем 0,5 см и на тыльную сторону плитки, по всей поверхности, без пустот. Влага, попавшая под облицовку, потом приводит к растрескиванию плитки и разрушению кладки.
- Плотно вдавите плитку, чтобы клей немного выступил по краям. Излишки уберите мастерком, оставив тонкий слой клея на торцах.
- Если раствор попал на лицевую сторону, не трите его сразу: снимите после высыхания, тогда пятно не размажется.
Видео: Выбираем клей для укладки декоративного камня (13 минут)
Как приготовить клеевой раствор, нужно ли наносить клей на стену и как «усаживать» камень, что такое открытое время клея и зачем нужны зубчатый шпатель, фиксаторы шва и лазерный уровень. Ведут Николай Агафонов, мастер по укладке декоративного камня Leonardo Stone, и Иван Овчинников, технический директор ГК «Текато» (смеси Perel).
Как клеить декоративный кирпич
Декоративный кирпич клеят так же, как камень, но всегда со швом заданной ширины. У коллекций декоративного и ригельного кирпича из таблицы ниже рекомендованный шов 1,2 см, точная ширина всегда указана на упаковке. Ряды ведут строго по уровню, а вертикальные швы соседних рядов смещают, как в настоящей кладке.
- Шов. Чтобы шов везде был одинаковым, ставьте между плитками фиксаторы шва («кубики»).
- Перевязка. Вертикальные швы соседних рядов не должны совпадать: обычно каждый следующий ряд смещают на половину кирпича. Чередование оттенков и рисунок перевязки удобно проверить на полу, до укладки на стену.
- Горизонталь. Первый ряд выставьте по уровню и проверяйте горизонт рядов по ходу работы, удобнее всего лазерным уровнем.
- Наружные углы. Используйте готовые угловые элементы и чередуйте их короткую и длинную сторону: тогда на углу получается перевязка, как у настоящего кирпича. Для экономии угол можно выложить плоской плиткой, запилив ее края под 45°.
- Внутренние углы. Внутренних угловых элементов не бывает: внутренний угол образуется при укладке двух примыкающих стен.
- Кирпич в квартире на гипсокартон. Только влагостойкий лист, грунтовка и тонкий слой штукатурки до 3 мм, как описано выше.
- Ригель. Ригельный кирпич клеят на клей класса не ниже C2 TE S1; в каталоге для него есть эластичный клей Supremium для ригеля. Темные ригели 707, 708 и 709 после укладки обязательно покрывают защитным лаком, иначе на гладкой поверхности появятся высолы. Подробнее: ригельный кирпич: размеры, виды и монтаж.
Укладка со швом и без шва
Плитку кладут двумя способами: с расшивкой, когда между плитками шов от 1,2 до 3 см, и без шва. Коллекции, рассчитанные на шов, продаются в квадратных метрах с учетом шва. Рекомендованная ширина шва по коллекциям:
| Шов | Коллекции |
|---|---|
| 1,2 см | Кирпич: Авиньон, Бремен, Денвер, Дижон, Иль-де-франс, Лион, Лондон, Лувр, Мадрид, Нью-Йорк, Орлеан, Орли, Париж, Перт, Прованс, Пьемонт, Руан, Сен-Жермен, Сидней. Ригель: Бостон, Ванкувер, Монреаль, Роттердам, Сиэтл. Камень: Версаль, Неаполь, Сан-Марино. |
| 1,5 см | Камень: Анкона, Бретань, Капри, Марсель, Милан, Монако, Палермо, Турин, Форли, Шато. |
| 3 см | Камень: Бергамо, Венеция, Мельбурн, Рим. |
| Без шва | Камень «скала»: Верона, Корсика, Леонардо, Луара, Осло, Перуджа, Шамони, Шампань. Продается без учета шва. |
Если коллекции нет в таблице, ширина шва указана на упаковке и в карточке товара.
- Ширину шва держите фиксаторами («кубиками»).
- Если камень, который продается с учетом шва, класть без шва, материала понадобится больше: увеличьте заказ на 7–10 %.
- Камень типа «скала» продается без учета шва и кладется без шва, поэтому его нужно столько же, сколько площадь стены.
Как класть без шва
Камень кладут вплотную; при необходимости края плиток шлифуют, чтобы стыки были плотнее и меньше заметны. Если из-за неровной стены или геометрии плиток зазоры все же остаются, их заполняют затиркой в цвет камня. Удобнее делать это сразу, ряд за рядом:
- Уложите первый, нижний ряд.
- Положите немного затирки в полиэтиленовый пакет и выдавите ее полоской по всей длине верхней грани плиток.
- Сразу укладывайте второй ряд: плитки выдавят затирку, и она заполнит зазор между рядами. При необходимости нанесите тонкий слой затирки и на боковые торцы.
- Следите за количеством затирки: не пачкайте лицевую сторону, но и не оставляйте пустот.
Расшивка отвечает за герметичность облицовки: влага не должна попадать под кладку.
Как затирать швы
Швы заполняют после высыхания кладки готовой затиркой, через строительный пистолет или конусный мешок. Через 25–50 минут, когда раствор начнет подсыхать (время зависит от температуры и влажности), шов обрабатывают расшивкой каменщика или шпателем по размеру шва.
- Разводите затирку строго по инструкции производителя. Добавлять воду в уже замешанную затирку нельзя.
- Правильно подобранная и уложенная затирка не только делает кладку аккуратной, но и защищает облицовку от разрушения.
- Затирка Perel подходит для швов до 30 мм, готовый раствор живет 2 часа. Для заполнения швов есть пакет для затирки.
- Как выбрать цвет, читайте в статье «Как подобрать цвет затирки».
Видео: Затирка швов (12 минут)
Как ширина и глубина шва влияют на выбор затирки, какой консистенции готовить раствор, когда начинать расшивку и как сформировать рельеф шва. Ведут Николай Агафонов, мастер по укладке декоративного камня Leonardo Stone, и Иван Овчинников, технический директор ГК «Текато» (смеси Perel).
Защита гидрофобизатором
Гидрофобизатор или лак для камня защищают кладку от влаги, и после них облицовку можно мыть, в том числе мойкой высокого давления. В помещении облицовку обрабатывают не раньше чем через 12 часов после высыхания, на фасаде, балконе и террасе через 5–6 суток после укладки и затирки швов.
- Наносите кистью или распылителем, по инструкции конкретного средства.
- Камень, сделанный по технологии «присыпки», обрабатывайте только распылителем.
- Особенно нужна защита темным цветам Leonardo Stone 707, 708, 709 и гладкому ригелю. Темный ригель 707, 708, 709 покрывать защитным лаком обязательно: иначе на гладкой поверхности появятся высолы.
- В ванной, у бассейна и в других влажных помещениях обработка гидрофобизатором обязательна.
- Подробнее: гидрофобизаторы для камня и высолы: откуда берутся и как избежать.
Видео: Гидрофобизатор: как повысить долговечность кирпичной кладки (8 минут)
Когда без гидрофобизатора не обойтись, «дышат» ли стены под защитным слоем, как его наносить и нужно ли со временем повторять обработку. Ведут Николай Агафонов, мастер по укладке декоративного камня Leonardo Stone, и Иван Овчинников, технический директор ГК «Текато» (смеси Perel).
Сколько материала нужно
Плоский камень и кирпич продаются в квадратных метрах, угловые элементы в погонных.
- Плоская плитка: площадь стены (длина × высота) минус окна и двери.
- Угловые элементы: сложите высоту всех наружных углов. 1 погонный метр углов занимает в среднем 0,3 м² стены, эту площадь вычтите из заказа плоской плитки.
- Пример: фасад высотой 5 м, 4 угла, площадь стен 200 м². Углов нужно 5 × 4 = 20 пог. м, они займут 20 × 0,3 = 6 м², плоской плитки 200 − 6 = 194 м².
- Без шва камня из коллекций со швом нужно больше, см. раздел о швах.
| Материал | Расход на 1 м² | Упаковка |
|---|---|---|
| Клей Perel для декоративного камня: Премиум, К-17 белый | около 6 кг | мешок 25 кг, примерно на 4 м² |
| Затирка швов Perel | 2–6 кг, зависит от ширины шва и размера плитки | мешок 25 кг |
| Гидрофобизатор Perel Impregno | 150–350 мл | 5 или 10 кг |
Расход указан по карточкам товаров. Подробный расчет со схемами: страница «Расчеты».
Хранение, возврат и гарантия
Храните декоративный камень в сухом проветриваемом помещении при температуре не ниже +10 °C и влажности не выше 70 %, лучше в заводской упаковке, в коробках из гофрокартона. Не допускайте намокания упаковки и самого камня. Подробнее: правила хранения искусственного камня.
Возврат камня осуществляется строго в течение двух недель после отгрузки со склада.
На всю продукцию Leonardo Stone дается гарантия, которая действует при условии соблюдения требований СНиП и рекомендаций производителя. В случае несоблюдения этих правил производитель декоративного камня не несет гарантийных обязательств. Гарантия распространяется только на производственные дефекты. Возврату подлежит только товар, который не использовался, не был конструктивно доработан или испорчен покупателем. Претензии по цвету камня и плитки, которые уже смонтированы, не принимаются. Бракованный материал бесплатно заменяется новым. Затраты на доставку, демонтаж и установку новых материалов взамен бракованных не возмещаются.
Гарантия не предоставляется в случаях:
- усадки здания, подвижки стен, проседания грунта;
- несоблюдения требований СНиП;
- контакта с химическими веществами и красками;
- обесцвечивания в результате воздействия агрессивной среды;
- загрязнения и окисления;
- использования не по назначению;
- несоблюдения инструкции по монтажу;
- применения иных расходных материалов, кроме рекомендуемых.
Не доверяйте облицовку декоративным камнем неквалифицированным специалистам, особенно наружную.
Мы всегда рады проконсультировать. Телефон: +7 (495) 988-29-21. Офис: г. Москва, ул. 2-я Рыбинская, д. 13, оф. 41-42. Производство и склад: Московская область, Воскресенский район, пос. Виноградово, ул. Коммунистическая, стр. 5А. Все адреса: фирменные точки.
Частые вопросы об укладке декоративного камня и кирпича
На какой клей клеить декоративный камень?
На цементный клей для декоративного камня, например Perel Премиум или Perel К-17 белый. Расход около 6 кг на 1 м². Для ригельного кирпича нужен клей класса не ниже C2 TE S1 по ГОСТ Р 56387.
Можно ли клеить декоративный кирпич на гипсокартон?
Да, но только в помещении и только на влагостойкий гипсокартон. Лист грунтуют, а после высыхания наносят тонкий слой штукатурки, не толще 3 мм.
Можно ли клеить камень на краску или обои?
Нет. Краску и обои снимают, клейстер смывают, стену сушат и проверяют штукатурку на прочность, слабые места восстанавливают.
Класть камень снизу вверх или сверху вниз?
Снизу вверх: так кладка сохнет равномернее. Начинают с проемов и наружных углов, каждый ряд ведут от угла.
Когда затирать швы?
После высыхания кладки. Когда затирка в шве начнет подсыхать, примерно через 25–50 минут, шов обрабатывают расшивкой. Подсохшую затирку водой не разбавляют.
Когда наносить гидрофобизатор?
В помещении не раньше чем через 12 часов после высыхания облицовки, на фасаде через 5–6 суток после укладки и затирки швов. Темный ригель 707, 708 и 709 обязательно покрывают защитным лаком.
Можно ли укладывать декоративный камень зимой?
Клеевой монтаж ведут только при температуре от +5 до +25 °C. Зимой можно монтировать плитку для навесного вентилируемого фасада: она крепится к металлической подсистеме без клея.
Сколько камня брать, если класть без шва?
Если коллекция продается с учетом шва, при укладке без шва закажите на 7–10 % больше. Камень «скала» продается без учета шва, его берут по площади стены.
